samedi 4 juin 2011

Jours 89-90-91

Les maçons terminent la mise en place de l'échaffaudage et du coffrage de la casquette
Dimanche, je termine de creuser la tranchée pour l'évacuation des eaux, que j'avais commencé la veille.
Les maçons installent le ferraillage du toit terrasse.
D'en bas, on ne voit pas grand chose.

dimanche 29 mai 2011

Jours 85-86-87 - Ourdis et échaffaudage

Après une dizaine de jours calme, les travaux reprennent.


Jour 85

Arrivée de l'échaffaudage, et mise en place des ourdis de la dalle du haut.
 Jour 86

Fin de la mise en place des ourdis pour la dalle, les maçons ont tout monté à l'os.
 Jour 87

Les maçons ont commencé la mise en place de l'échaffaudage, qui va soutenir le coffrage de la casquette.
La casquette sera une visière en béton de 1m50 qui protègera les murs sud de la maison en été, comme le fait la visière d'une casquette.
C'est en fait la continuité de la dalle qui vient au dessus du vide. Il faut donc du ferraillage spécifique, beaucoup plus gros.

samedi 28 mai 2011

Bienvenue Emie

Je reprend le cours du blog....
Ces deux dernières semaines ont été très chargées, pas tellement au chantier mais au boulot et pour notre famille.
Nous avons en effet la joie d'accueillir Emie parmi nous.Elle est née le 20 mai, pèse 3kg7, mesure 53cm et se porte bien.
Sa grande soeur est ravie et ses parents (nous) comblés.

lundi 16 mai 2011

Monomur : heure du point

Voilà la maçonnerie est presque finie, il ne reste que quelques jours de travail aux maçons pour finir de préparer et couler la dalle.
La maçonnerie des murs quant à elle est terminée et c'est donc le moment de faire l'analyse sur cette partie très importante de la construction.

Voici quelques points :

1) Avant que nous ne construisions nous même, je regardais toujours les constructions en brique et leur reprochais souvent une mise en oeuvre bâclée car on voyait des joints de mortier partout.

On voit sur nos murs de joints de mortier. Ils sont dû en fait au matériau plus qu'à la mise en oeuvre.
Je m'explique : beaucoup de briques étaient fendues ou cassées, certaines qui ne l'étaient pas beaucoup ont quand même étaient utilisées et le vide comblé par du mortier. ( au maximum 5cm qui sont minimes sur les 50cm de la brique)
D'autre part, il n'existe pas de brique accessoire en 50cm, il faut donc utiliser les accessoires en 37cm puis une coupe de 12cm. Ce qui entraine quelques joints de mortier à l'intérieur,au niveau des feuillures.


2) les plans de la maison avaient été étudiés de sorte qu'il n'y ait pas de coupes

Comme je l'écrivais dans un post précedent, il y a toujours une marge entre le théorie et la pratique.
En fait c'est soit que la théorie n'est pas assez précise, soit la pratique pas assez rigoureuse.
Les mesures du plans étaient toutes des multiples de 12,5cm, soit une demi-brique. Or une brique fait 24,8, il manque donc 1cm tous les mètres. Il a donc fallu faire des coupe sur le mur nord qui est borgne, sur les autres murs, la différence a été repartie sur les ouvertures. La pratique a donc corrigé les lacunes de la théorie.

3) Au début du projet j'avais hésité entre du béton cellulaire et la brique. Le béton cellulaire avait comme atout une mise en oeuvre plus facile, permettant des coupes précises, et un aspect fini plus "propre", plus uniforme.
Avec la brique, on voit le moindre défaut de mise en oeuvre car il faut combler avec du mortier ou de la colle.
J'ai choisi la brique car je préférai la matériau.
Je ne regrette pas mon choix.

Je ne regrette pas non plus mon choix concernant l'entreprise Maison CRS.
Le but de mon blog est de faire partager la construction d'une maison bioclimatique, mais je tenais aussi à en profiter pour leur faire une publicité méritée.
Ils ont joué le jeu, accepté sans hésiter le fait que je prenne le chantier en photo pour en faire un timelapse, car ils étaient sûrs d'eux.
Ils ont été rapides et efficaces, mais surtout ils ont fait du bon boulot.
On a toujours pu dialoguer, faire quelques modifs, trouver un arrangement.
Concernant le monomur, je suis pleinement satisfait. Comme je disais aux points 1 2 et 3, le mur n'est pas "totalement rouge" et comporte quelques joints de mortier, mais la mise en oeuvre n'est pas en cause. C'est surtout dû à la brique elle même qui est fragile et au manque de précision dans l'étude du projet.

La construction n'est pas encore terminée, il reste une grosse étape qui est la dalle-terrasse et surtout la casquette. Je ne me fais pas d'inquiétude sur ce point car les maçons ont déjà prouvé qu'ils maitrisaient parfaitement les ouvrages en béton armé.
Rendez-vous pour le compte-rendu final.....

dimanche 15 mai 2011

Jours 71 à 75 - Ca se termine

Je comble mon retard de près d'une semaine.

Jour 71
Ca y est les murs sont terminés, ils ont 12 rangs partout.
Il ne reste plus qu'un linteau de fenêtre à  couler. Les maçons l'ont laissé ouvert pour que le camion de livraison
puisse poser le matériel sur la dalle en passant son mat par l'ouverture.


Jour 72
C'est au tour des murs intérieurs.
A l'étage il n'y a plus beaucoup de murs porteurs, c'est donc vite monté.
Les maçons commencent à préparer le coffrage des linteaux.

 Jour 73

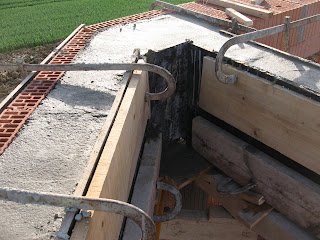

Journée coffrage.
Il faut dire qu'il y a du boulot :

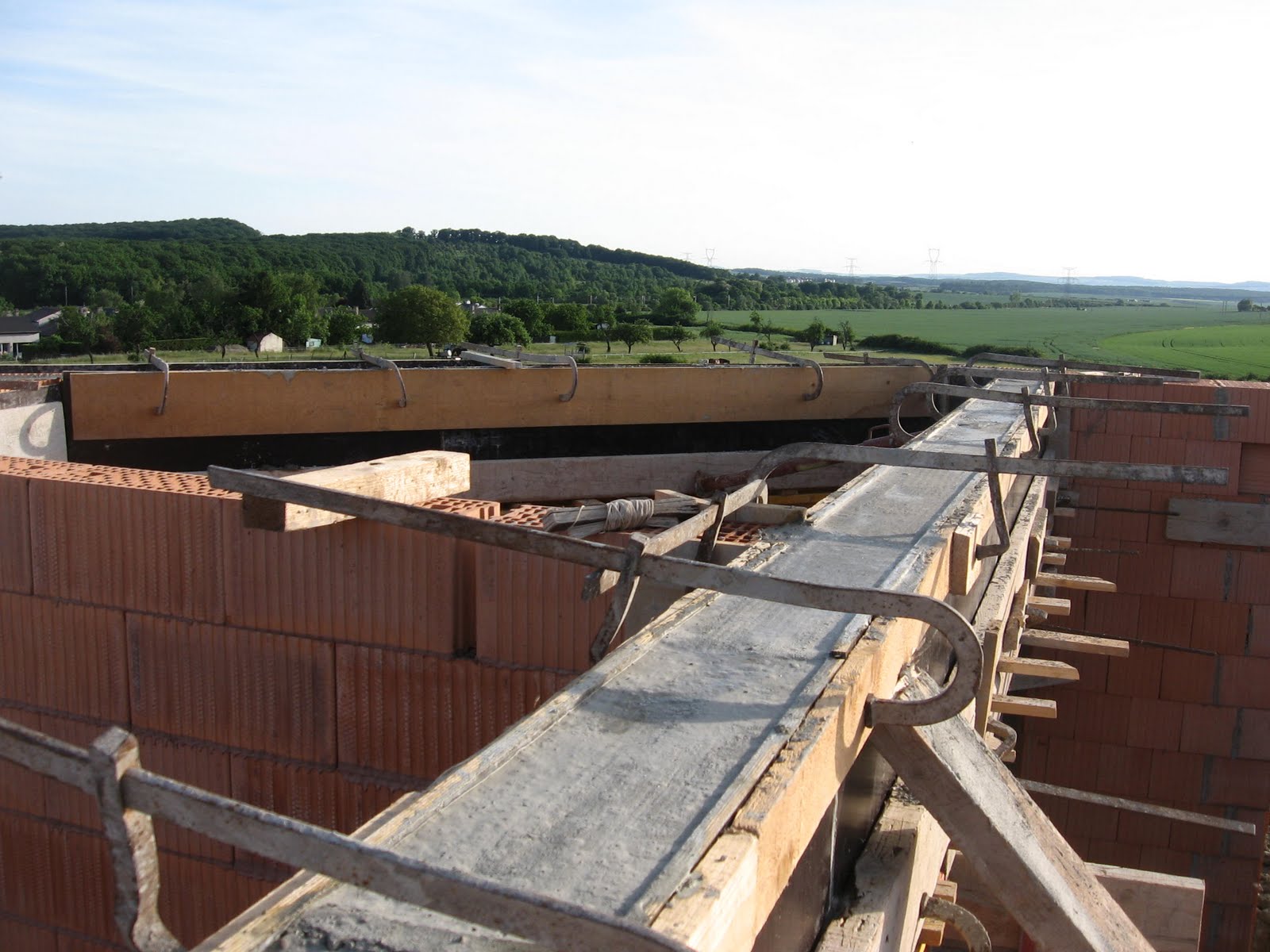

-le linteau au dessus de la baie : 4m50 de portée
- un grand linteau de la largeur de la maison soit 10m avec une portée max de 5m50.
Soit 15m de linteau de 50cm de hauteur le tout à 6m de haut. Bravo


 Jour 74
Journée coulage.
Après avoir terminé le coffrage, les maçons ont coulé les linteaux.
Ils ont tout fait à la main : bétonnière, brouette et seau.
Bonne journée de sport...



Jour 75
Hier, décoffrage des linteaux, puis pose des poutrelles de la dalle supérieure.

Le livreur n'avait pas pu monter toutes les poutrelles sur la dalle de l'étage et donc il a fallu monter les plus grandes poutrelles à la main.
16 poutrelles de 5m50 à 6m de haut, décidement ces dernières journées sont sportives pour les maçons.

lundi 9 mai 2011

Jour 70 - Monomur presque fini

C'est reparti !
C'est toujours avec la même efficacité que les maçons ont continué.
Il ne reste plus que le mur sud qui n'est pas à 12 rangs, les linteaux des fenêtres à couler puis le monomur est terminé.
Il restera certainement le plus gros morceau, le linteau en haut de la baie, la dalle supérieure et bien sûr la fameuse casquette.

Jour 69 - Petite matinée tranquille

Hier matin je suis allé couler une chainage sur les murs autour de la cuve.
J'ai installé le coffrage puis j'ai dû aller chercher mon petit ouvrier qui avait la grasse matinée jusque 8h.
On le voit qui m'aide à faire les finitions à la fin du film.
